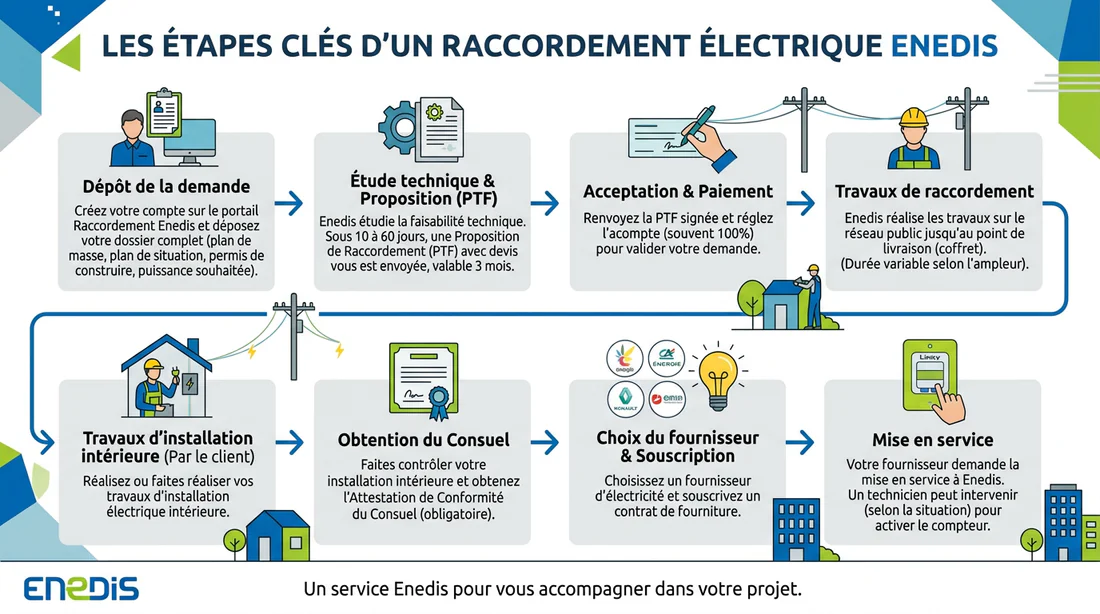

Votre maison neuve est terminée. Les cartons sont prêts, les meubles montés, mais vous restez bloqué dans le noir. Face au mutisme du gestionnaire de réseau, la panique s'installe vite. Les semaines défilent. Les loyers intercalaires s'accumulent. La perspective d'emménager fond comme neige au soleil. C'est terrifiant, je sais. On a rapidement l'impression de devenir l'otage d'une machine administrative aveugle. Mais arrêtez de subir. Cette année, en 2026, nous avons des leviers légaux très précis pour forcer l'avancée de vos travaux.
Un délai de raccordement Enedis est considéré comme anormalement long s'il dépasse 2 mois pour des travaux simples, ou 6 mois pour une extension de réseau. Pour débloquer la situation, relancez votre conseiller par LRAR, sollicitez le service urbanisme de votre mairie, puis saisissez gratuitement le Médiateur national de l'énergie.
Quels sont les délais légaux maximums imposés à Enedis en 2026 ?
Avant de sortir l'artillerie lourde, vérifions si vous subissez réellement un retard abusif. La Commission de Régulation de l'Énergie (CRE) encadre sévèrement les interventions du gestionnaire. La durée légale dépend tout simplement de l'envergure de votre chantier.
Le délai pour un raccordement simple (moins de 30 mètres)
Si votre maison se situe à proximité immédiate du réseau électrique existant, la situation reste basique. Aucune intervention lourde sur la voie publique n'est requise. Dans ce scénario précis, le couperet tombe, et Enedis dispose d'un délai maximum de 2 mois fermes. Le chronomètre démarre le jour exact où vous payez l'acompte et retournez le devis signé. Ce laps de temps absorbe la planification, le passage des techniciens et la pose du fameux coffret en limite de propriété.

Le délai pour une extension de réseau (raccordement complexe)
Parfois, le projet exige de tirer des câbles sur une longue distance, d'implanter un nouveau poteau ou de traverser une route départementale. On parle alors d'extension de réseau basse tension. Évidemment, la complexité administrative explose. Légalement, Enedis gagne du temps et bénéficie d'un délai maximum de 6 mois pour finaliser les travaux. L'entreprise justifie souvent ce rallongement par la course aux autorisations communales et la lourde coordination des engins de terrassement. Honnêtement, c'est long, mais c'est la loi.
Vérifiez immédiatement la date figurant sur l'accusé de réception de votre premier paiement. C'est ce document précis qui marque officiellement le « Jour J » du compte à rebours.
Pourquoi Enedis fait-il traîner votre dossier ? (3 causes fréquentes)
Je le répète souvent à mes lecteurs, comprendre l'origine du blocage reste la meilleure arme pour le faire sauter. Un dossier embourbé résulte presque toujours de l'une de ces trois situations :
- Le premier coupable est souvent un dossier administratif incomplet. Le gestionnaire exige des pièces d'une précision chirurgicale. Un plan de masse mal orienté, une copie du permis de construire floue ou l'absence du quitus de viabilisation terrain suffisent à expédier votre demande tout en bas de la pile. Le pire dans l'histoire, c'est que personne ne vous prévient spontanément.
- La deuxième cause classique concerne la lenteur des services de votre mairie. Les techniciens exigent une autorisation de voirie pour creuser sur le domaine public. Concrètement, il leur faut un arrêté de circulation et de stationnement. Si le service urbanisme de votre commune traîne des semaines avant de signer ce papier, Enedis refusera de bouger le petit doigt.
- Le troisième point noir vient des sous-traitants totalement saturés. Enedis creuse rarement ses propres tranchées aujourd'hui. L'entreprise délègue le sale boulot à des partenaires locaux. Face à l'explosion des rénovations énergétiques en 2026, ces artisans n'arrivent plus à suivre la cadence. Ils décalent les plannings sans scrupule au détriment des particuliers.

Les 4 recours concrets pour forcer l'intervention d'Enedis
Oubliez les appels courtois au service client. Ça ne marche absolument pas. Les téléconseillers lisent des scripts et n'ont strictement aucun pouvoir pour débloquer physiquement un chantier. Nous allons passer à la vitesse supérieure et engager une vraie procédure d'escalade.
1. La relance par mise en demeure (LRAR)
Gardez votre salive et votre énergie. Rédigez plutôt une mise en demeure formelle. Envoyez ce courrier par lettre recommandée avec accusé de réception directement à la direction régionale raccordement de votre secteur. Donnez-leur les informations brutes, comme votre numéro de devis, votre futur Point de Livraison (PDL) ou votre PRM si le compteur existe déjà. Indiquez noir sur blanc le dépassement du délai contractuel. Laissez-leur 8 jours ouvrés pour vous communiquer une date d'intervention ferme. Ce simple bout de papier fige enfin votre situation sur le plan juridique.
2. Faire pression grâce à la mairie (service urbanisme)
C'est un secret de polichinelle que beaucoup de particuliers ignorent. Le véritable donneur d'ordre du réseau de distribution public, c'est votre propre commune. La mairie délègue simplement la gestion à Enedis, mais elle reste la propriétaire exclusive des installations. Allez taper à la porte du service urbanisme. Demandez à voir l'adjoint au maire chargé des travaux. Expliquez-lui calmement que cette aberration administrative empêche une nouvelle famille de s'installer sur son territoire. Bien souvent, un simple coup de fil du maire au responsable territorial d'Enedis ressuscite un dossier mort en moins de 48 heures.
3. Déposer une réclamation officielle sur le portail Enedis
Si le facteur n'a pas fait de miracle, attaquez-les sur leur propre terrain numérique. Ouvrez un ticket d'incident de niveau 2 via votre espace client. Cherchez la section « Réclamation » sur le portail de suivi. Cette manœuvre grave définitivement votre mécontentement dans leurs serveurs internes. Croyez-moi, les équipes assignées à ces tickets subissent une pression énorme et doivent tenir des objectifs de résolution extrêmement stricts cette année.

4. Saisir le Médiateur national de l'énergie (l'arme fatale)
Deux mois se sont écoulés depuis votre première plainte écrite et rien ne bouge ? Sortez l'artillerie lourde. La saisine du Médiateur national de l'énergie ne coûte pas un centime et se règle en quelques clics en ligne. Dès l'ouverture du dossier, cette institution totalement indépendante somme Enedis de fournir des explications formelles. L'effet électrochoc est garanti. Les prestataires ont une sainte horreur de devoir rendre des comptes à une autorité publique.
Quelles solutions de secours pour avoir de l'électricité en attendant ?
Hors de question de mettre votre vie sur pause à cause d'un gratte-papier. Mettez ce temps d'attente à profit pour peaufiner votre installation électrique intérieure. D'ailleurs, si vous voulez esquiver un refus cuisant du Consuel, prenez cinq minutes pour éplucher notre schéma de raccordement tableau divisionnaire : guide de câblage 2026. Vous serez serein le moment venu. En parallèle, voici comment pirater le système légalement pour obtenir du courant tout de suite.
Demander un compteur de chantier (raccordement provisoire)
Tapez du poing sur la table et exigez l'installation d'un compteur Linky de chantier. Ce branchement provisoire délivre une alimentation de survie, souvent bridée entre 3kVA et 6kVA. À la base, le secteur réserve ce coffret aux artisans pour faire tourner les bétonnières. Mais rien ne vous empêche de l'utiliser pour allumer quelques ampoules, brancher le frigo et sauver les meubles. Vous signez un contrat de 28 jours, mais il se renouvelle automatiquement jusqu'à la fin de votre cauchemar de raccordement.
Utiliser un groupe électrogène de secours
Enedis fait la sourde oreille et refuse de lâcher un coffret provisoire ? Le groupe électrogène thermique devient votre unique bouée de sauvetage. Orientez-vous immédiatement vers un modèle Inverter. C'est impératif pour ne pas griller vos équipements électroniques sensibles. Ne nous voilons pas la face, ça fait un bruit d'enfer, ça pollue et ça engloutit des litres d'essence hors de prix. Mais cette machine vous permet d'avancer les peintures et de chauffer un minimum en plein mois de décembre. Surtout, archivez religieusement la moindre facture de location ou de carburant. Vous allez vite comprendre pourquoi.
Retard Enedis : avez-vous droit à une indemnisation financière ?
Toute cette attente creuse un vrai trou dans votre budget. La bonne nouvelle, c'est que la jurisprudence se range de votre côté. Les tribunaux reconnaissent le droit des usagers à réclamer un dédommagement si la faute incombe à 100 % au distributeur. Attention, personne ne viendra vous glisser un chèque sous la porte spontanément. Vous devez monter au créneau avec des preuves irréfutables.
Parlons d'abord des loyers intercalaires. Vous devez prouver au centime près que le retard de livraison de votre pavillon découle exclusivement du manque d'électricité. Demandez une attestation ferme à votre constructeur. Dans ce cas de figure, vous pouvez exiger le remboursement intégral des mensualités de pénalités.
Ensuite, on trouve les frais liés au groupe électrogène. C'est ici que vos factures de location et vos innombrables tickets de caisse de la station-service entrent en jeu. Le dédommagement couvre généralement la totalité des frais réels engagés durant votre période de flottement.
Enfin, il reste le préjudice moral. N'y comptez pas trop à moins d'avoir un dossier catastrophique nécessitant l'appui direct du Médiateur de l'énergie. Quand un dédommagement tombe, les forfaits d'indemnisation naviguent péniblement entre 100 et 500 euros.
Ne laissez pas la paresse administrative ruiner le projet de votre vie. Rassemblez chaque papier, imprimez vos preuves et rédigez cette mise en demeure avant ce soir.
FAQ
Faut-il payer le raccordement Enedis avant de voir les techniciens ?
Oui, et c'est non négociable. Enedis réclame systématiquement un acompte à l'acceptation du devis. On parle de la moitié de la somme, voire de l'intégralité selon les régions. Bloquez cet argent tout de suite car absolument aucune planification technique ne démarre sans ce chèque.
Qui doit creuser la tranchée entre la rue et la maison ?
Sur la voie publique, Enedis prend les commandes et gère la boue. Mais dès qu'on franchit la limite de votre propriété privée, la charge bascule. C'est à vous, ou à votre terrassier, de sortir la pelleteuse pour réaliser la tranchée et y glisser les fourreaux de protection TCB.
Où suivre l'avancée infernale du dossier Enedis Connect ?
Allez faire un tour sur votre espace client sécurisé. Leur interface affiche une barre de progression avec des codes couleurs. Cela permet d'identifier très vite qui bloque la situation. Vous voyez immédiatement si le système attend une action de votre part (comme le document du Consuel ou le dernier virement) ou si la balle croupit dans le camp des équipes d'Enedis.
